Капитальный ремонт на новых материалах бесстыкового пути

Статьи » Капитальный ремонт на новых материалах бесстыкового пути

Состав работ по капитальному ремонту зависит от его вида, определяемого характеристикой ВСП до и после ремонта, а также от применяемых средств механизации.

Технические процессы предусматривают максимальное использование современных машин и механизмов.

Капитальный ремонт на новых материалах бесстыкового пути выполняется за семь этапов.

· Первый -

проектно-изыскательский, при котором производится диагностика земляного полотна и балластной призмы, изыскательные работы и разработка проекта.

Работы выполняются заранее, затраты труда на этот вид работ не учитываются.

· Второй -

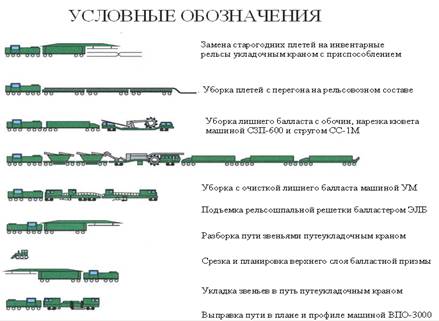

подготовительный, в котором убирается лишний балласт в балластной призме, производится диагностика старогодных плетей, меняются старогодные плети на инвентарные рельсы, плети убираются с перегона.

Работы на графике не показываются, затраты труда процессом учитываются.

· Третий -

основной, в котором старогодняя рельсошпальная решётка меняется на новую.

· Четвёртый

-

основной, в котором балластная призма очищается от засорителей на требуемую глубину, а между неочищенным и очищенным балластом укладывается геотекстиль и пенополистерол.

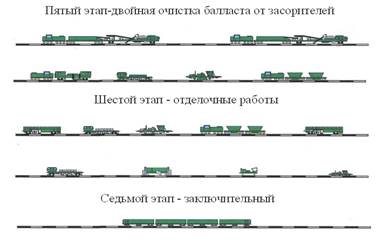

· Пятый -

отделочный, в котором на перегон привозятся новые сварные рельсовые плети, инвентарные рельсы меняются на плети.

· Шестой -

отделочный, в котором производится окончательная выправка пути в плане и профиле, отделка пути, ремонт и очистка водоотводных сооружений.

· Седьмой -

заключительный, в котором производится шлифовка новых рельсовых плетей в пути.

железный дорога ремонт рельсы

Определение критического угла косогора по условию бокового скольжения
Критический угол косогора определим следующим образом: , Расчет будем проводить для различных значений . При . При . Определение критической скорости транспортного средства по условиям управляемости Критическую скорость автомобиля по условиям управляемости определим по формуле , м/с; где - коэффициент сопротивления ка ...

Имитационные испытания
В отечественной технологии судостроения было разработано достаточно большое количество имитационных испытаний, нашедших широкое применение в мировой практике. Имитационные испытания — это вид сдаточных испытаний судна, при которых проверка спецификационных параметров судового оборудования производится в процессе шварт ...

Краткое описание экскаватор ЭО-4123
Экскаватор ЭО-4123 предназначен для разработки котлованов, траншей, карьеров в грунтах I .IV категорий, погрузки и разгрузки сыпучих материалов, разрыхленных скальных пород и мерзлых грунтов . Таблица1–Техническая характеристика Мощность двигателя СМД-14 кВт 95,5 Скорость движения км/ч 2,5 Основное рабочее оборудовани ...
